热电车间1#机组检修圆满完成并一次并网成功
发布时间:2023-10-13    作者:张 盈    浏览量:532     分享:

10月11日11:40分,随着热电车间1#机组顺利并网,标志着1#机组为期14天的检修圆满成功。


为加快推进本次1#机组检修,热电车间提前部署,精心准备,反复统计现场的缺陷,核实人员安排、大项确立和备品备件的库存与采购,并与外委单位进行对接与落实工作。热电1#机组本次检修分系统大项目91项,子项目287项。其中重点项目有水冷壁换管或补焊、高低温过热器更换、空预器烟气侧人孔门改造、给煤机皮带更换、EH油系统节流孔清理、飞锤检查调整等。在检修项目较多,工期紧、任务重的情况下,热电车间所有管理人员、技术人员全程坚守现场,各专业通力配合,认真落实“两票三制”制度,严格按照精细化管理、标准化检修的要求,对检修过程的安全、质量、进度进行全过程跟踪管控,优质高效完成本次检修任务。

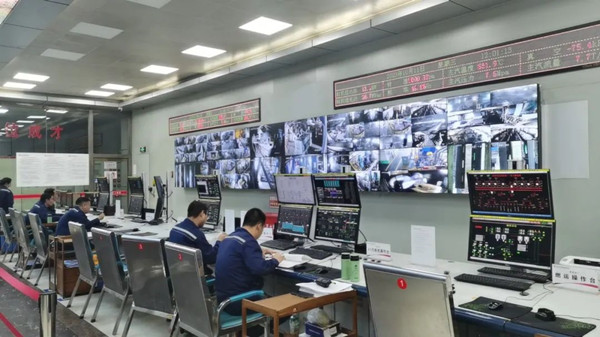

启动过程中,各专业制定了周密的启动方案,严格落实各项安全管理工作要求与技术措施,各级管理人员现场监督和指导,运行和检修人员密切配合,进行了发电机过电压试验、定子接地保护、发电机复压过流、发电机逆功率、发电机差动速断等重要试验。按计划积极有序稳步推进1#机组启动工作,确保机组按要求如期并网运行。

下一步,热电车间将全面梳理总结本次机组检修工作,积极开展2#机组大修的各项准备工作,为高标准完成2#机组大修工作打下坚实基础。全力保障机组安全稳定运行,确保公司全年各项生产目标任务顺利完成。
