经过20天的全员奋力作战、加班加点赶检修进度,热电装置1#炉于3月21日14时00分成功点火,2#发电机于次日3时05分成功并网。

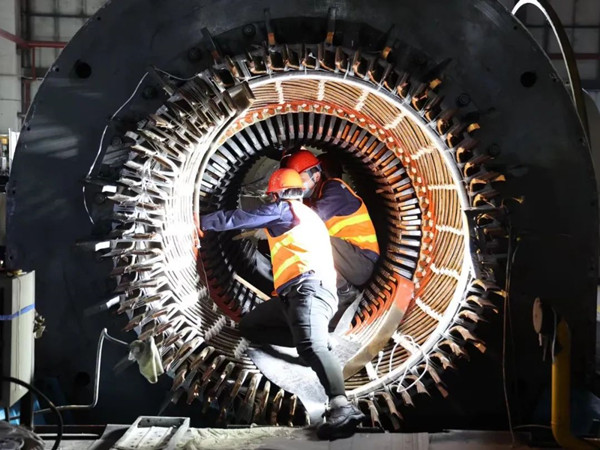

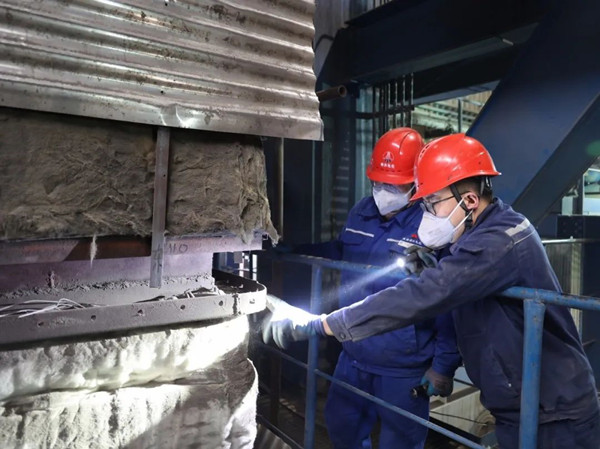

本次检修主要进行了2#发电机本体定子线棒更换和锅炉、汽机、热工、电气系统的检修维护等6个大项,371个小项,并对所有转类缺陷进行了闭环管理。自机组检修开工以来,分厂面对“作业人员多、检修面广、检修任务重”等不利因素,以精细化管理为抓手、采用“整体协调、分专业推进”的管理模式,细化工作要求,明确时间节点,消除管理盲区、落实监督责任,确保各项工作高质量、高标准按期完成。为确保安全、优质、高效完成检修任务,检修期间,分厂定期召开检修协调会,发现问题及时解决。在本次检修过程中,热电分厂全体员工密切配合,协同作战,共同克服了检修面广、检修任务重、交叉作业点多等困难,严把安全、质量、时间节点关,优质高效地完成本次检修任务。
启动过程中,分厂各专业制定了周密的机组启动方案,严格落实各项安全措施与技术措施,各级人员严格执行重大操作到场监护制度,各专业技术员现场指挥,检修和运行人员密切配合进行了发电机相序核对试验、发变组保护试验、发电机启动静、动态试验,短路特性等重要试验。按照规定严格执行检查卡、操作票,按计划积极有序地稳步推进机组启动工作,保证了锅炉点火、汽机冲转、机组并网等重要操作连贯完成并一次成功。机组并网成功后,各系统运行参数正常,标志着本次检修圆满完成。为机组长周期稳定运行和完成供热目标任务奠定了坚实基础。
本次检修实现了安全零事故、质量无返工,机组的顺利启动是分厂领导和全体人员共同努力的结果。热电人用实际行动诠释了“知责于心,担责于身,履责于行”。
