启备变保护更换及预防性检修圆满完成
发布时间:2022-06-21    作者:刘小军(生技部)    浏览量:861     分享:

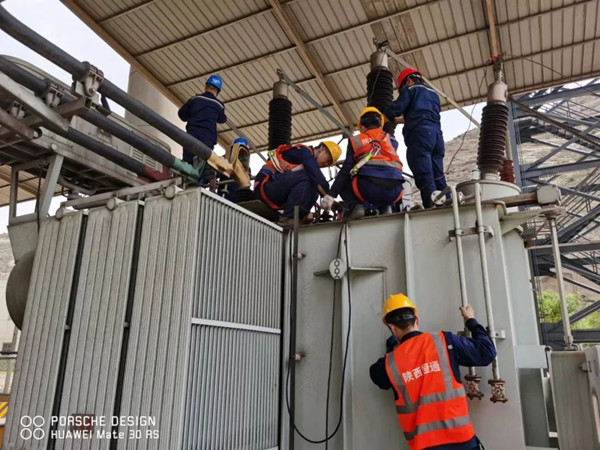

       目前,启备变历时48小时圆满完成保护更换及预防性检修工作,整体检修过程未发生人身及设备安全事故,比计划提前24小时。

2024年免费资料全集

       启备变检修前,生产技术部会同热电分厂召开专题会议,详细编制了启备变检修期间应急处置方案和施工方案,夯实了责任人职责、明确了检修时间节点、落实了应急处置方案培训学习。通过改变运行方式,确保机组出现异常时主要辅机备用电源能及时投入。对接外委单位提前核对图纸和现场接线,为顺利推进启备变更换保护打下坚实的基础。

       此次启备变检修工作工期紧、任务重、风险大,但在生产技术部及热电分厂紧密合作下,共同完成了启备变保护更换、传动试验、启备变本体预防性检修、启备变高压侧GIS开关及低压侧开关预防性检修。检修发现启备变低压侧复压过流保护电压未接入、GIS母线侧110327接地刀控制线断线、轻瓦斯与压力释放接反、有载分接开关电动机构无法操作、启备变低压侧100开关储能回路接线虚接等问题得到有效处理。检修完后详细编制启备变启动方案,通过热电分厂和生产技术部技术人员共同检查确认,确保检修无漏项、措施拆除到位、一次设备紧固完好、二次接线无开路、短路现象、定值核对正确,最终一次送电成功。

       启备变检修期间,气温连续两天达到高温橙色预警,生产技术部电仪科及热电分厂电仪管理、检修人员24小时汗流浃背地穿梭在检修现场,通过现场办公、就餐,甚至检修加班到凌晨两点,为检修提前完成节约了时间。

       全体电化人员可将本次检修工作作为标杆、典范,充分发挥部门与分厂之间的团结合作精神,切实做到人人有责任、事事有监管、件件有落实,这样才可创造出一支技术过硬、目标一致、坚不可摧的团队,为电化公司高质量、高标准发展创造坚实的基础。
