公司热电机组检修开车工作圆满结束
发布时间:2017-10-19    作者:王武超、刘丽、贺苗    浏览量:1751     分享:

    10月12日,随着热电#1机组的顺利并网发电,标志着公司为期20天的年度检修攻坚战胜利收官。

    9月22日,热电#1、2机组因电缆故障停运后,公司领导高度重视,结合冬季检修任务工作,组织召开紧急动员大会,全面部署检修工作。此次检修工作重点项目多,技术要求高,检修难度大,为确保检修质量、安全顺利完工,公司生产系统多点发力,加强管理,严抓细管,确保打好公司机组检修攻坚战。

2024年免费资料全集2024年免费资料全集

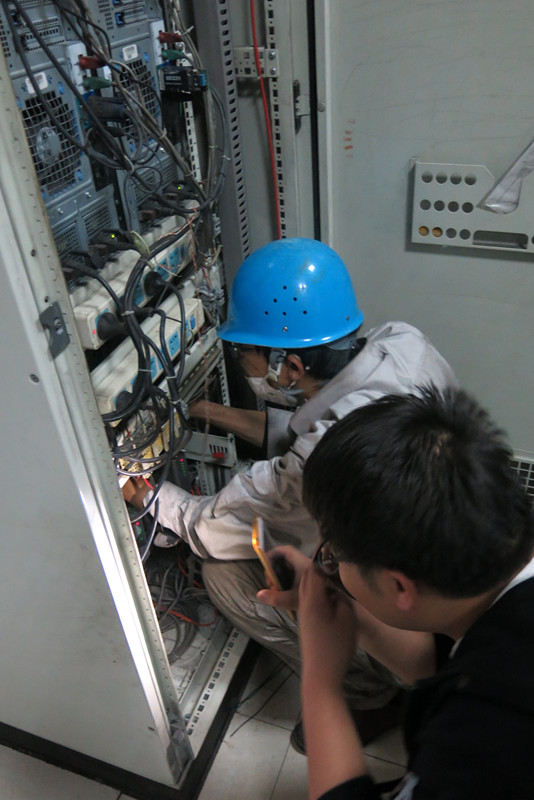

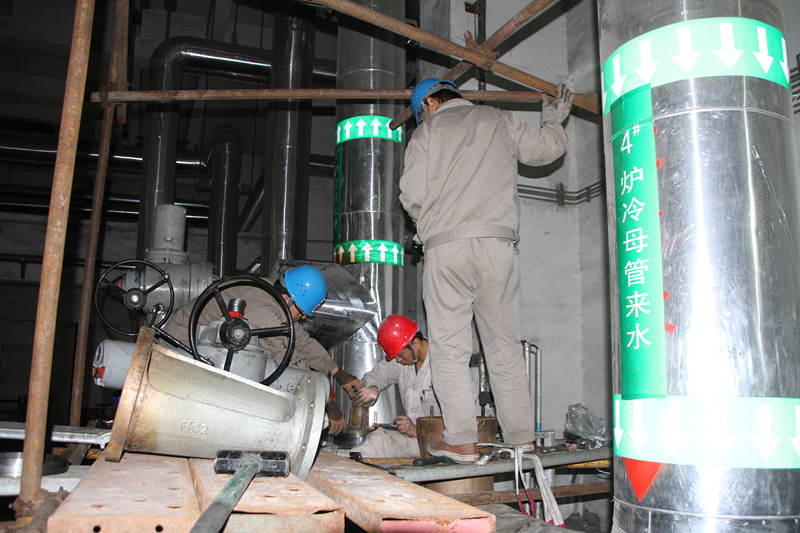

    为了确保检修安全、质量和工期,公司上下全力以赴,攻坚克难,特别是公司领导和生产系统广大职工坚守生产第一线,夜以继日地开展工作。公司各专业设备负责人展开全过程跟踪监督管理,一方面加强安全管理,落实安全责任制度,严抓细管力保安全工作;一方面加强技术管控,严格执行检修文件,重点控制质量验收,既严格技术标准,又保证及时验收,保障工期,为检修工作顺利进行提供了有力条件。

2024年免费资料全集

2024年免费资料全集

    检修期间,恰逢国庆中秋假期,公司全体职工放弃休假,积极主动加班,为公司检修工作献上一份力量。经过半个月的努力奋斗,检修工作基本结束,进入调试开车环节。 10月9日#2炉15:00点火烘炉,#2机组10月11日08:33挂闸冲转,16:50#2机组并网发电。10月11日22:42#1机挂闸冲转,10月12日03:29#1机组并网发电,#1炉01:00点火烘炉,16:00#1炉并汽。自此,公司热电#1、2机组全部投入运行。

2024年免费资料全集

    此次机组检修及调试开车工作,消除; 装置存在的缺陷和隐患,为公司发电机组安全越冬奠定了坚实基础,为公司装置“安稳长环满优”运行创造了有力条件。
