2024年免费资料全集

扭亏增盈攻坚专栏

首页
专题专栏
扭亏增盈攻坚专栏
电化公司“双电源”改造实现供热“双保险”
发布时间:2023-07-12    作者:刘惠梅    浏览量:735     分享:

“接入‘双电源’后,相当于装上了‘双保险’,冬季供热更有保障了!”近日,为提高供热系统供电可靠性,电化公司热电车间对供热系统进行了双电源改造。为了全面贯彻落实公司降本增效、扭亏增盈举措,该项目从改造设计、方案制定等每一个步骤都“精打细算”,节省项目资金近19万元。


据悉,现供热400V段电源由供热10KV I段经一台降压变压器至400V配电母线,属单电源供电系统,无备用电源,而供热400V段不仅带供热1#、2#、3#凝结水泵、供热循环泵变频器交流电源负荷,还带着供热循环泵冷却风扇、UPS等重要设备。若供热10KV I段母线或供热400V段变压器本体以及高、低压侧开关任一故障,则数分钟内将无法恢复供电从而导致供热系统被迫停运。


针对这一问题,热电车间立即组织相关专业负责人和电气检修班组全体人员赶赴现场,通过对供热二期400V段、老厂输煤段、新旧污水处理站及回流泵房供电方式进行了分析、讨论、研究,最终讨论出改造方案。利用原老厂输煤段至回流泵房两回供电线路,将两回线路接至旧污水处理站电源分支柜,通过电源分支柜一路给新污水处理站供电,另一路给二期供热400V段提供备用电源。在供热二期400V段有源滤波柜底部安装一台1250A框架式断路器上侧通过铜排或电缆与母排连接。加装自投装置实现供热400V段工作电源失电后自动切换为备用电源,提高供电可靠性及供热安全性。

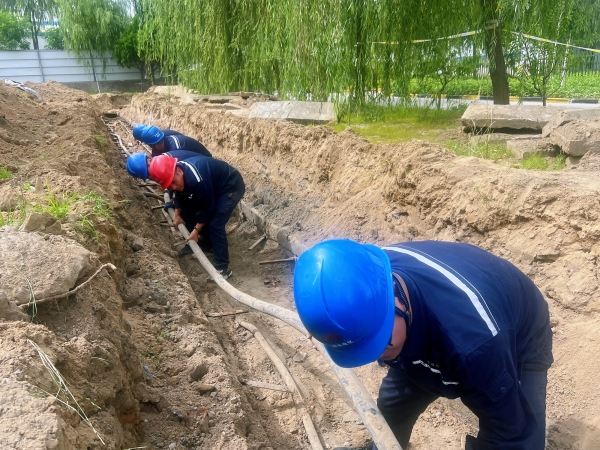

方案确定后,热电车间立即组建了各专业协同作战小组,按照安全规范流程做好现场围栏警戒防护、绝缘设备检测、明确各项安全措施和注意事项等一系列准备工作后,大家便投入了紧张而有序的改造工作。工程中最难的是需要人工开挖30米的电缆沟,并清理电缆沟上的覆土和盖板对电缆进行敷设。炎炎烈日下,为保证项目按时高质量完成,电气检修班组实行两班倒施工,为双电源改造“拼尽全力”。

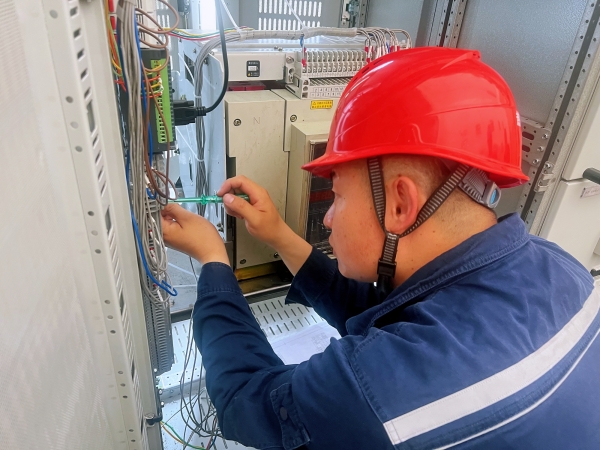

通过前期传动等试验,各项指标均合格。“供热系统电源供电改造为‘双电源’供电后,两条线路将形成互联互供,其中一条线路如果出现故障,另一条线路能够作为备用线路及时投入使用,极大提高了供热可靠性。”施工现场,电气检修班长刘宝山介绍道。
